Planilha Controle de Obras Excel Grátis
Baixe a planilha de controle de obras em Excel: orçamento por etapa, compras, custos realizados e painel filtrado por obra. Veja como preencher.
Use esta planilha de controle de obras em Excel para comparar o orçamento das etapas com os custos realizados e acompanhar compras de materiais por obra. O arquivo reúne Painel, Obras, Etapas, Compras e Instruções, com exemplos fictícios que você pode substituir. Os indicadores agora são calculados a partir dos registros; altere uma etapa e confira o reflexo no painel.
Comece pelo código da obra, não pelo painel
Na aba Obras, preencha um código único, nome, responsável, datas, orçamento e valor contratado. Em seguida, repita esse código na coluna A de Etapas e na coluna B de Compras. Espaços extras ou códigos diferentes fazem os lançamentos ficarem fora do resumo da obra escolhida.
Em Painel!E17, selecione o código que deseja acompanhar. A lista inicial contém OBR-001 a OBR-008. Para cadastrar outro código, atualize também a validação de dados dessa célula. O orçamento cadastrado e o valor contratado aparecem separados do custo previsto das etapas: essa diferença ajuda a perceber um detalhamento incompleto.
| Aba | Você preenche | A planilha calcula |
|---|---|---|
| Obras | Cadastro, datas, orçamento e contrato | O painel busca os valores da obra selecionada |
| Etapas | Código, etapa, custos, avanço e status | Desvio em reais e percentual |
| Compras | Código, material, quantidade e preço unitário | Total de cada compra, arredondado a centavos |
| Painel | Código da obra em E17 | Totais e comparação das oito etapas padrão |
Previsto, realizado e compras: confira a mesma base
O total previsto soma os custos previstos das etapas da obra ativa. O realizado soma os custos que você informou nessas etapas. O saldo é previsto menos realizado; ele representa a diferença orçamentária, não o saldo de uma conta bancária.
As compras são outra visão dos gastos. Se os materiais já estão incluídos no custo realizado de uma etapa, somar novamente o total de Compras duplicaria a despesa. Por isso, o arquivo mostra esse total em um indicador separado. Também não interpreta uma compra registrada como pagamento confirmado.

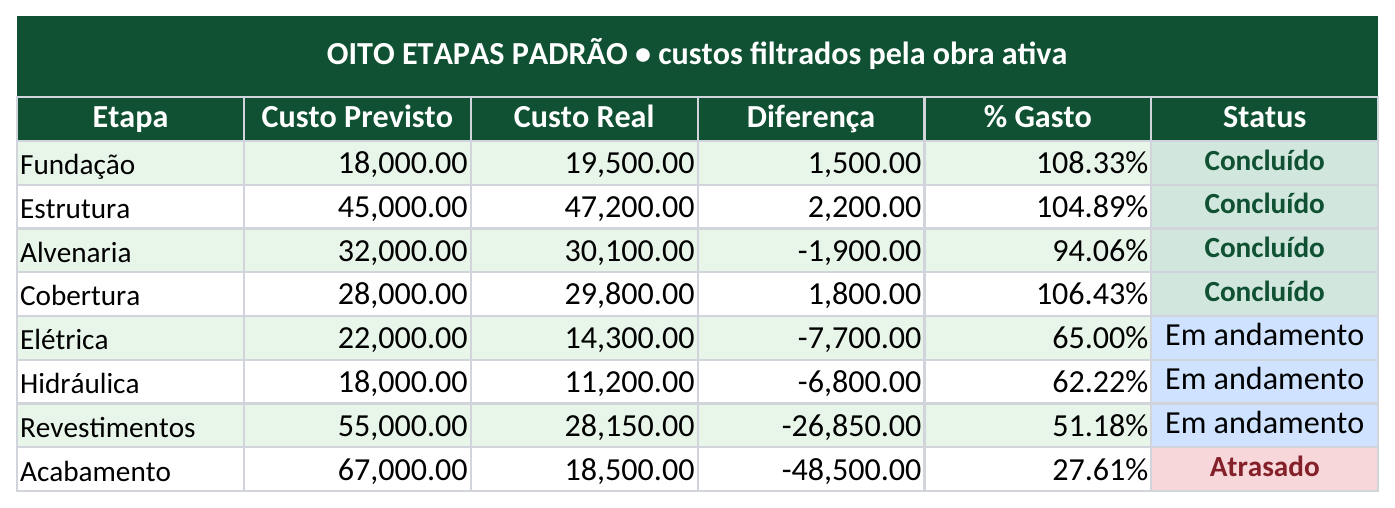

Exemplo do arquivo: a fundação tem R$ 18.000 previstos e R$ 19.500 realizados. O desvio é R$ 1.500, ou 8,33% acima do previsto. A coluna “% Gasto” do painel mostra 108,33% do orçamento consumido. Quando o previsto é zero, o percentual fica vazio, pois a divisão não tem uma base válida.
Como informar o avanço e o status das etapas
As colunas I e J de Etapas usam contribuições para o avanço total. Se uma etapa representa 20% da obra e está pela metade, sua contribuição realizada em J é 10%. O painel soma essas contribuições da obra selecionada. Não preencha 50% nesse caso: isso trataria a etapa como metade da obra inteira.
Os estados Concluído, Em Andamento e Atrasado são informados por você. O arquivo conta esses estados; não transforma automaticamente uma data vencida em atraso. O detalhamento e o gráfico usam oito nomes padrão, da Fundação ao Acabamento. Etapas com outros nomes entram nos totais, mas não criam uma nova categoria no gráfico.
Adicionar lançamentos e fechar a conferência
- Substitua os exemplos pelos seus dados, mantendo as fórmulas de Etapas!M:N e Compras!I.
- Use as linhas 2 a 500 de Etapas e Compras; os totais gerais ficam na linha 501. Ao estender o arquivo, amplie também os intervalos do painel e as validações.

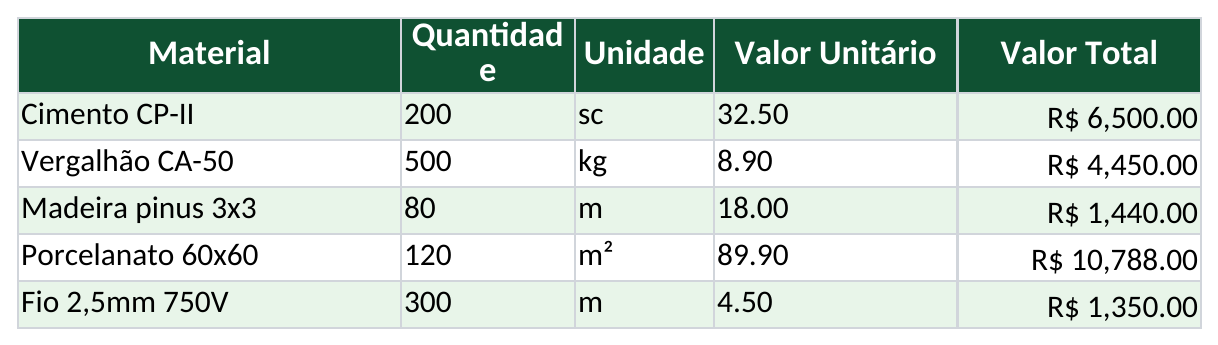

- Confira quantidade e preço antes de comparar uma compra com a nota. No exemplo, 80 unidades a R$ 18 resultam em R$ 1.440.
- Selecione cada obra no painel e compare os totais com os registros filtrados. Guarde uma cópia fechada ao concluir a conferência.
Este modelo não inclui medição técnica, Gantt automático, gestão de estoque ou folha de pagamento. Para acompanhar materiais separadamente, consulte a planilha de controle de estoque.
Perguntas frequentes
Sim. Use códigos únicos e selecione a obra em Painel!E17. Atualize a lista de validação ao criar códigos novos e mantenha os mesmos códigos nas três abas de cadastro.
Não. O indicador é custo previsto das etapas menos custo realizado informado. O arquivo não concilia conta bancária nem identifica automaticamente pagamentos.
O gráfico detalha oito nomes padrão. Uma etapa com outro nome entra nos totais da obra, mas exige ampliar o resumo e a origem do gráfico para aparecer individualmente.
